【干貨】彈性地板安裝施工工藝與技術要求

作者:騰方地板 發布時間:2024-07-12 瀏覽量:903

一、勘測基層地面

1、基層要求:自流平地臺施工前基面強度的要求建議不低于混凝土

硬度C20的標準,全面徹底檢查基面,整體平整度的要求需達到國家

地面驗收規范的相關標準為宜(水泥基自流平地面基層平整度不大于

4mm/2m)。

2、新混凝土地面需養護28天以上,基層含水率≤4%。

3、將基層的塵土、不結實混凝土表層、油污、水泥漿以及可能影響

粘結強度的所有松散物質用磨光機打磨,吸塵、清理干凈,使基面平

整、密實、表面無雜物、無松動、無空鼓。

4、如有破損和不平整的基層以及出現軟弱層或坑洼不平等,必須先剔

除軟弱層,將雜質清除干凈,用強度高的混凝土修補平整,并達到充

分的強度,方可進行下道工序。

5、地面工程施工前,基層應按現行國家標準GB50209《建筑地面工程

施工質量驗收規范》進行基層檢查,驗收合格。

二、地坪預處理

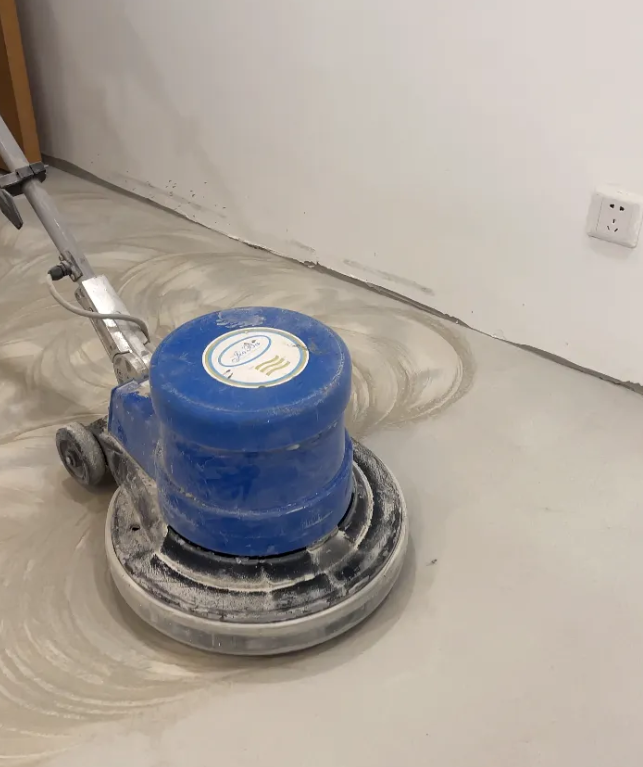

1、打磨機配選用適當?shù)哪テ瑢?duì)地坪進行整體打磨,除去油漆,膠水等

殘留物,凸起和疏松的地塊,有空鼓的地塊,對于小面積的油污,應該

用低濃度的酸洗液清洗;對于大面積污染嚴重的油污,必須要經過脫脂、

脫油、打磨等處理,再進行自流平施工。

2、用吸塵器對地坪進行吸塵清潔,去除表面不易清掃的浮塵, 以增強

涂層與地面的結合力。

3、裂縫是地面容易發生的問題,不僅僅會影響地坪的美觀,嚴重會影響

地坪的壽命,所以要及時處理。一般情況下,是對裂縫部位填入砂漿進行

修補(采用NQ480高強型雙組份樹脂防潮膜加石英砂來進行裂縫修補),

大面積的根據客戶的需要,可以重新整修。

三、基層預處理——打底

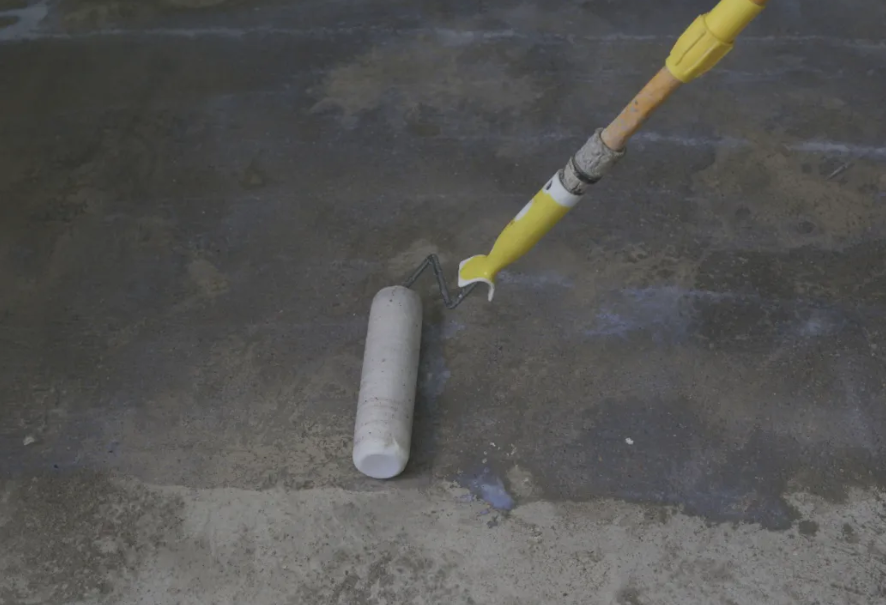

1、吸收性的基層如混凝土、水泥砂漿找平層應先使用NQ160多功能水性

界面處理劑按1:1比例兌水稀釋后進行封閉打底。

2、非吸收性的基層如瓷磚、水磨石、大理石等,建議使用NQ430高強型

非吸收性界面處理劑進行打底。

3、如基層含水率過高(>4%-8%)又需馬上施工,可以使用NQ480雙組

份防潮膜進行打底處理,但前提是基層含水率不應大于8%。

4、界面處理劑施工應均勻,無明顯積液。待界面處理劑表面風干后,即可

進行下一步自流平施工。

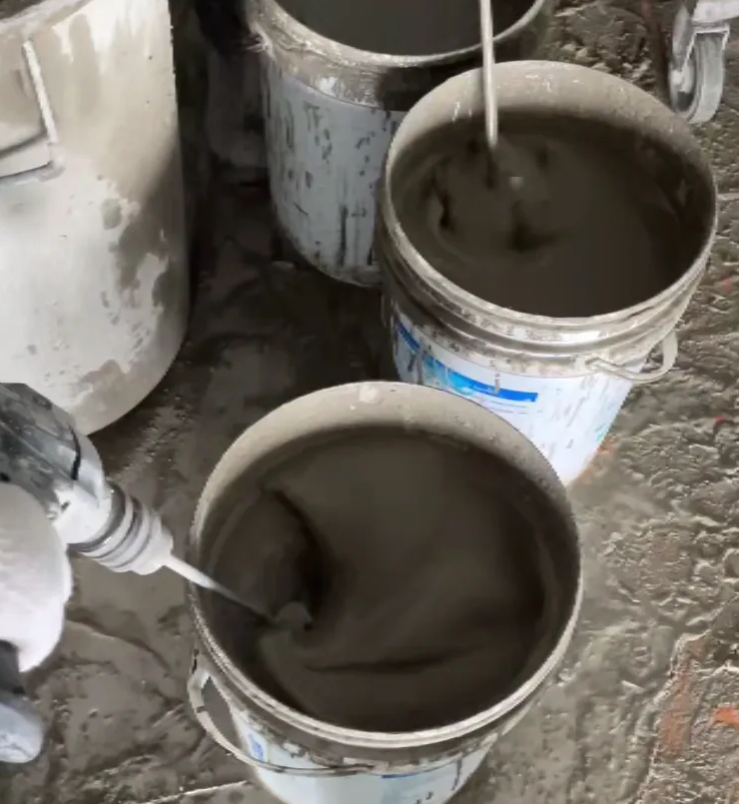

四、自流平施工——攪拌

1、按照產品包裝上水灰比將材料倒入盛有清水的攪拌桶中,邊傾倒邊攪拌。

2、為確保自流平攪拌均勻,請使用大功率、低轉速的電鉆配專用攪拌器進

行攪拌。

3、將材料攪拌至無結塊的均勻漿液,然后將其靜置約3分鐘,再短暫攪拌一次。

4、加水量應嚴格按照水灰比(請參照相應自流平說明書)。加水量過少

會影響自流平流動性。過多則會降低固化后的地坪強度。

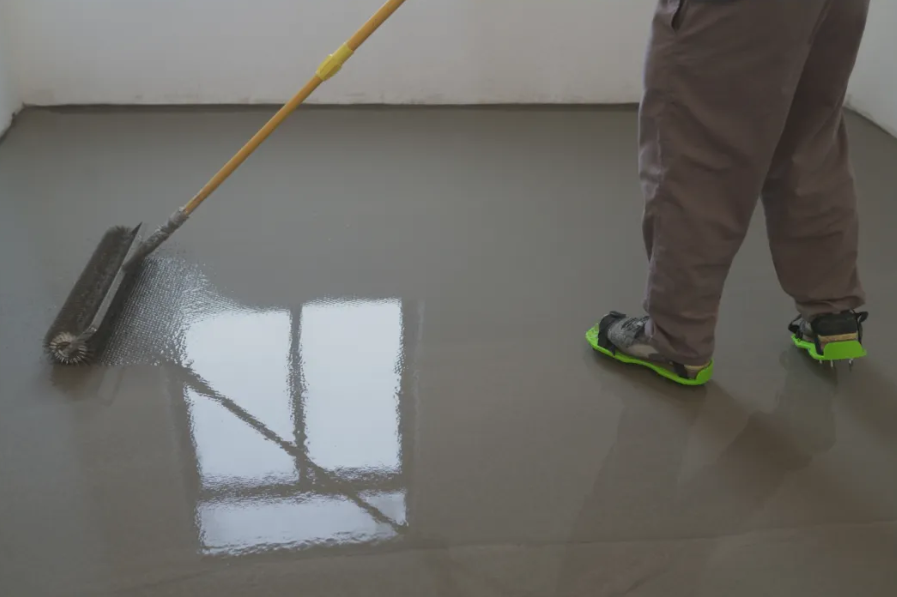

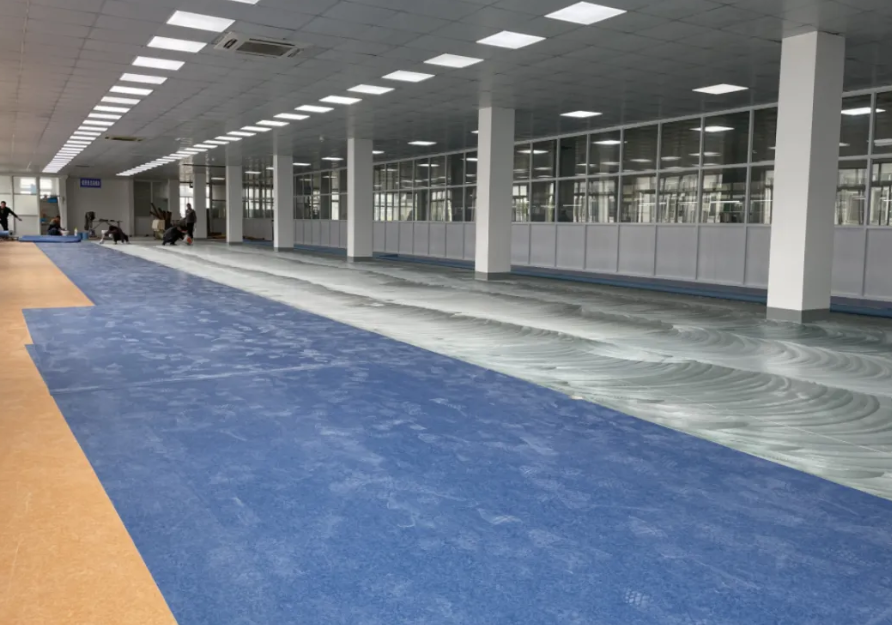

五、自流平施工——攤鋪

1、將攪拌好的自流平漿料傾倒在施工區域上,然后借助專用的齒刮板稍加

批刮。

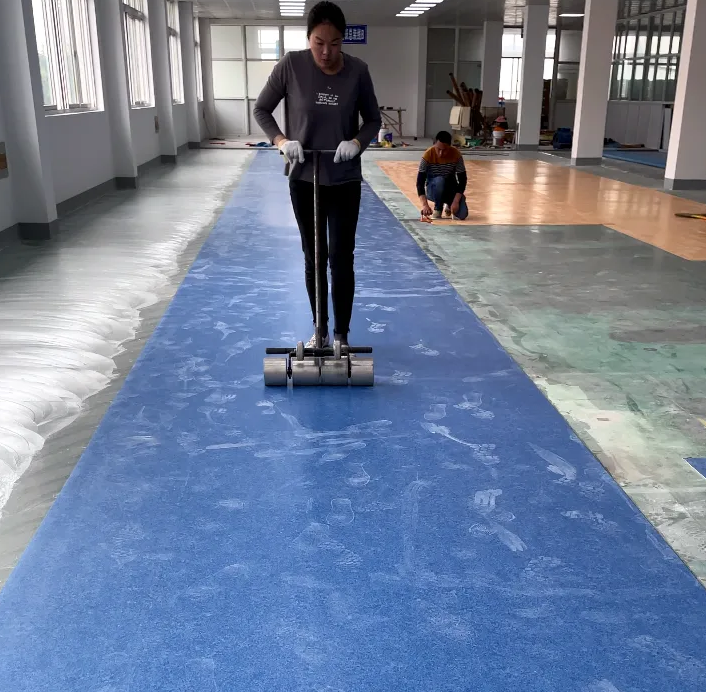

2、隨后施工人員穿上專用釘鞋,進入施工地面,用專用的自流平放氣滾筒

在自流平表面輕輕滾動,將攪拌中混入的空氣放出,避免氣泡麻面及接口高

差。

3、施工完畢后請立即封閉現場,5小時內禁止行走,10小時內避免重物撞擊

,24小時后可進行PVC彈性地板的鋪設。

4、冬季施工,地板的鋪設應在自流平施工48-72小時后進行。

5、如需對自流平進行精磨拋光,宜在自流平水泥完全干透后進行。

六、彈性地板的鋪裝——預鋪及裁割

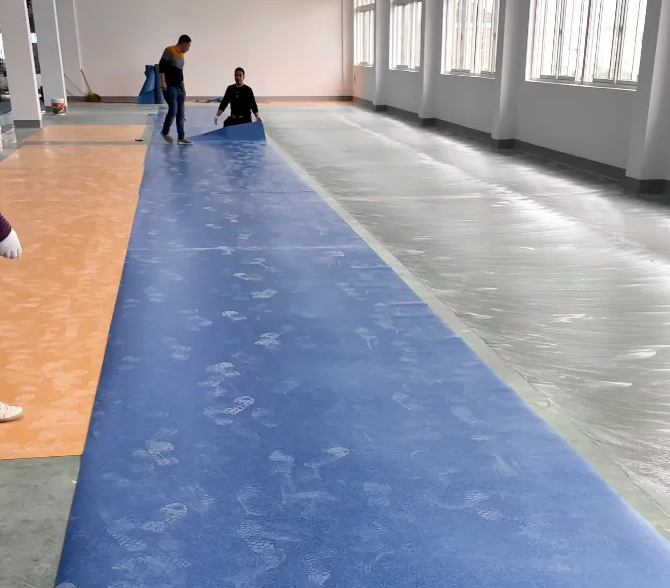

1、無論是卷材還是塊材,都應于現場放置24小時以上,使材料記憶性還原,

溫度與施工現場一致。

2、使用專用的修邊器對卷材的毛邊進行切割清理。

3、塊材鋪設時,兩塊材料之間應緊貼并沒有接縫。

4、卷材鋪設時,兩塊材料的搭接處應采用重疊切割,一般是要求重疊3厘米。

注意保持一刀割斷。

七、彈性地板的鋪裝——粘貼

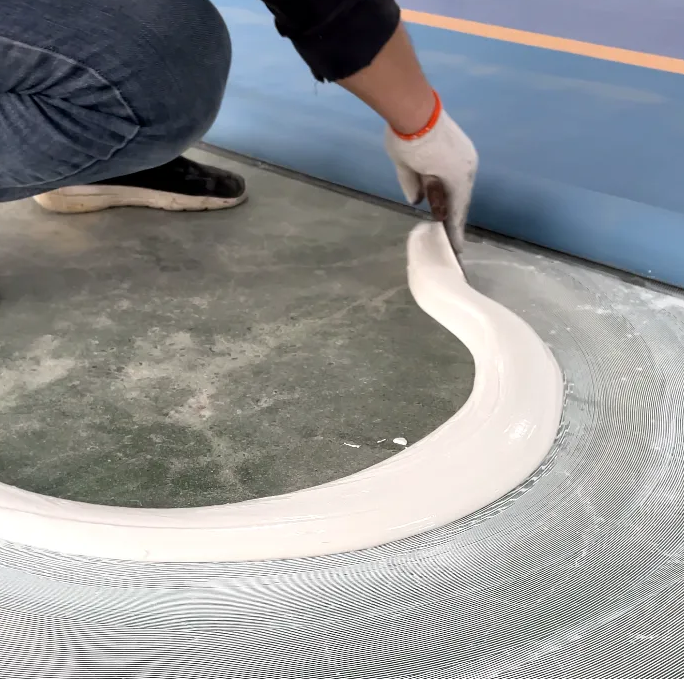

1、選擇適合所鋪設彈性地板符合的膠水及刮膠板。

2、卷材鋪貼時,將卷材的一端卷折起來。先清掃地坪和卷材背面,然后刮膠

于地坪之上。

3、塊材鋪貼時,請將塊材從中間向兩邊翻起,同樣將地面及地板背面清潔后

上膠粘貼。

4、不同的膠水在施工中要求會有所不同,具體施工要求請參照相應產品說明

書進行施工。

八:彈性地板的鋪裝——排氣、滾壓

1、彈性地板粘貼后,先用軟木塊推壓地板表面進行平整并擠出空氣。

2、隨后用50或75公斤的鋼壓輥均勻滾壓地板并及時修整拼接處翹邊的情況,

確保膠水全部粘結附到地板背面。

3、地板表面多余的膠水應及時擦去,以免后期固化在地板上難清除。

4、鋪裝完24小時后,再進行開槽和焊縫。

九、彈性地板的清潔、保養

1、彈性地板系列地板為室內場所開發設計,不宜在室外場地鋪設使用。

2、選用地板保護膜,對彈性地板進行涂刷,完美解決彈性地板經久耐用、

耐污抗菌、延長地板使用等問題。

3、應避免甲苯,香蕉水之類的高濃度溶劑及強酸,強堿溶液傾倒于地板表面,

應避免使用不適當?shù)墓ぞ吆弯J器刮鏟或損傷地板表面。

十、彈性地板相關工具

1、地坪處理:地表濕度測試儀、地表硬度測試儀、地坪打磨機、大功率工業

吸塵器、羊毛滾筒、自流平攪拌器、30升自流平攪拌桶、自流平齒刮板、釘鞋

、自流平放氣筒。

2、地板鋪設:地板修邊器、割刀、兩米鋼尺、膠水刮板、鋼壓輥、開槽機、

焊槍、月型割刀、焊條修平器、組合劃線器。

聯系騰方

  • 聯系電話:400-8798-128
  • 手機號碼:13915221653
  • 公司郵箱: 472985328@qq.com
  • 公司地址:江蘇省無錫市惠山區華清創智園5-501

推薦產品

相關資訊MORE

用戶評論

我要評論

( 內容最多500個字 )

重寫提交
